历时9年,全球首座TLP漂浮式风电场全容量并网

来源:( 作者: 时间:2025-06-06 13:51 Tag:)

  近日,全球首个采用TLP基础的漂浮式风电项目Provence Grand Large实现全容量并网。





  Provence Grand Large(PGL)项目由EDF和Enbridge共同开发,位于法国马赛港以西40km处,水深约100m,平均风速10m/s,是法国环境与能源管理署在2016年批准的首批四个漂浮式风电示范项目之一。

  项目装机容量25MW,共安装3台西门子歌美飒8MW风机(可通过Power Boost提升至8.4MW),基础采用SBM Offshore和IFP Energies Nouvelles设计的张力腿式平台。

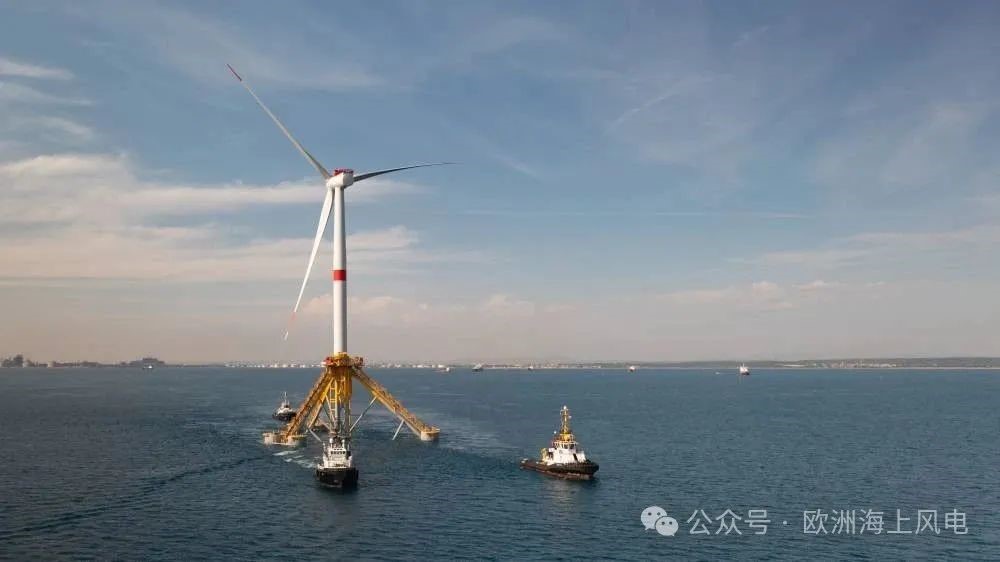

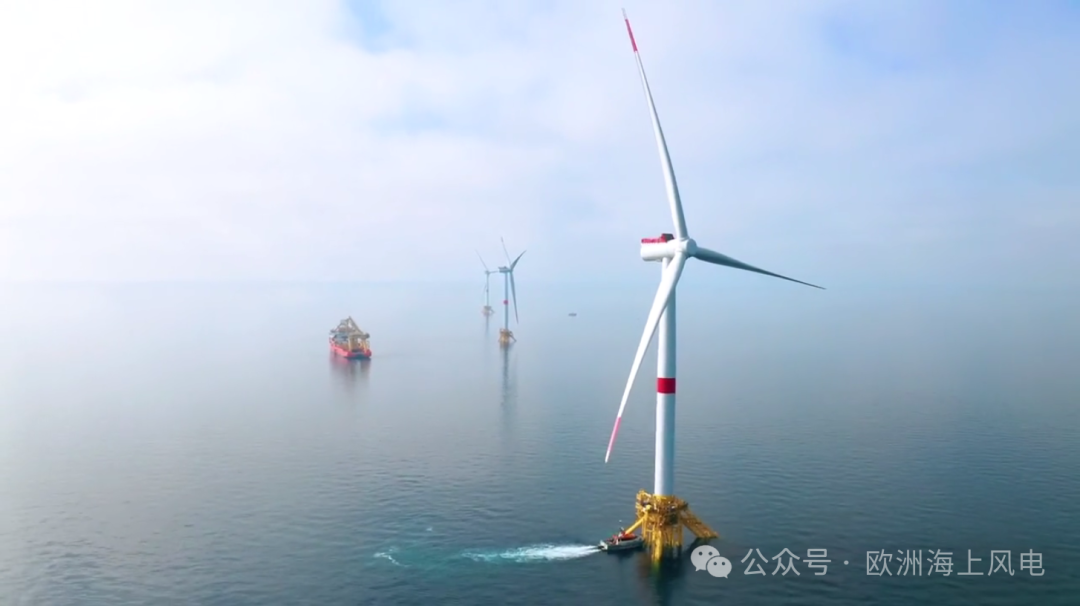

  2023年5月,平台下水;2023年9月~10月,3台风机吊装就位;2024年4月,集电线路和外送线路敷设完成;2024年11月,首台风机并网发电;2025年6月,全容量并网。




  从2016年获批至今,项目历经了整整9年,EDF主席兼首席执行官Bernard Fontana在发言中着重强调了,与包括政府官员、行业协会、渔民、海洋?;で?、当地居民在内的利益相关者的对话中取得经验是无价的(This experience is invaluable),可以想见在这过程中遇到的困难。

  目前,EDF正与Maple Power合作发开其第二个漂浮式项目——250MW的Méditerranée Grand Large,预计2031年并网。
